Project Description

Fecha de licitación: Abril de 2013

Esta obra, desde el punto de vista del número de unidades o de procesos constructivos, es relativamente sencilla. Lo que complica enormemente la ejecución es: la gran extensión que abarca, el número tan elevado de acequias a reponer, los condicionantes ambientales (debidos a la presencia de especies catalogadas y protegidas, así como la existencia de varios LICs Y ZEPAs, que son atravesadas por las obras) y los condicionantes del proyecto(debidos a la necesidad de respetar la campaña de riegos, el periodo vegetativo de las plantaciones o la imposibilidad de abrir nuevas pistas en épocas de lluvia). También hay determinadas acequias que, debido a su avanzado estado de deterioro, el programa de trabajos dará prioridad en su ejecución.

Con estas premisas, es necesario desarrollar una serie de herramientas que faciliten la programación:

  • Matriz de ejecución: que indique la época adecuada para ejecutar cada tramo.
  • Esquema de priorización: especifica el orden de ejecución según la prioridad de los tramos.
  • Plano de condicionantes ambientales.

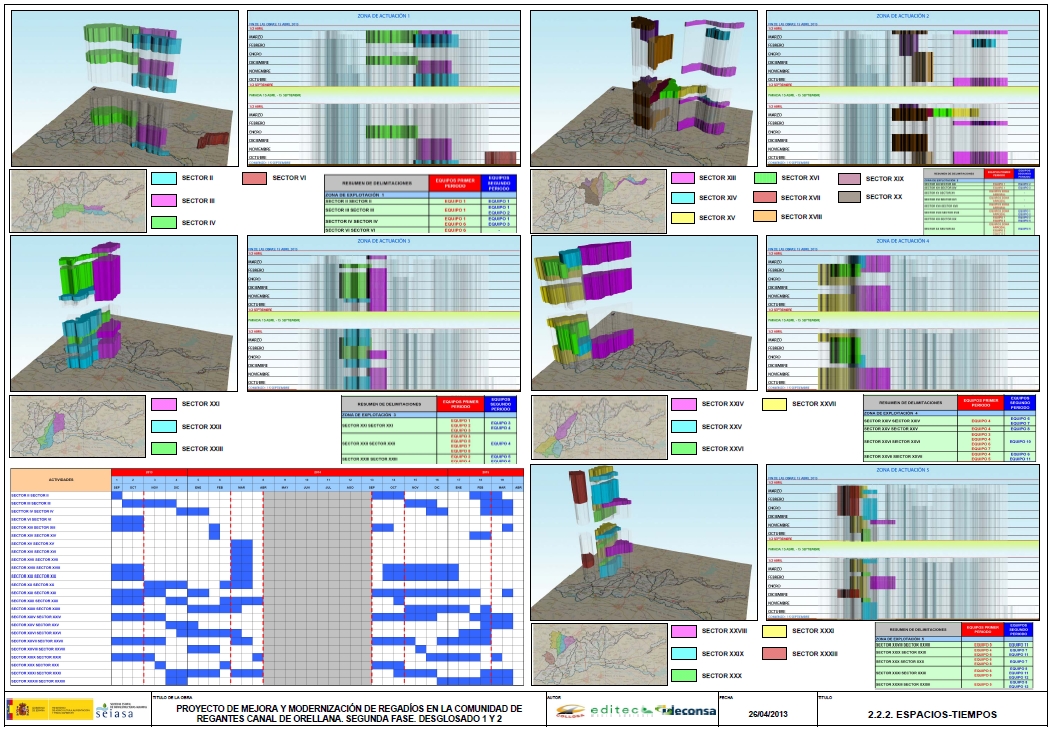

  • Fichas de programación específica para cada uno de los aproximadamente 200 tramos de acequias.

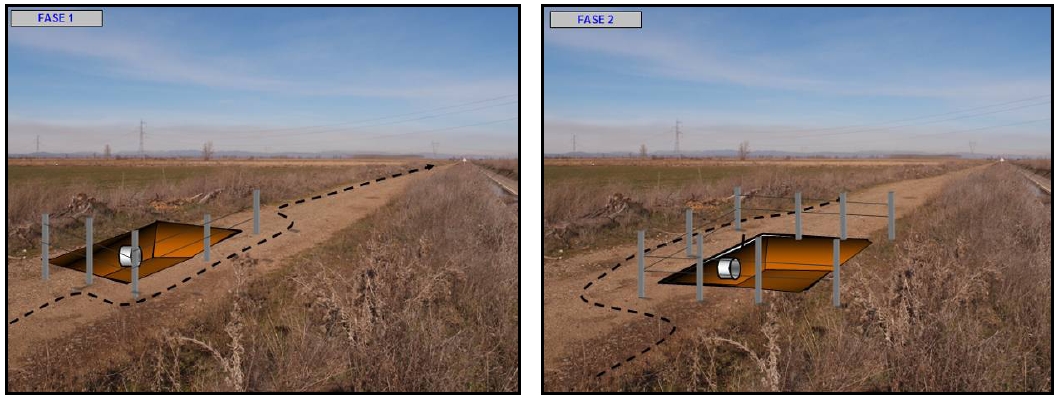

Por otro lado, se proponían una serie de soluciones prefabricadas (representadas mediante esquemas en 3D) para agilizar los tiempos de ejecución.
